汉能太阳能动力汽车发布会无线覆盖及视频直播服务 - 云烁服务

  2016年7月2日,汉能发布全球首款可商业化的薄膜发电全太阳能动力汽车,云烁IT服务为这场撼动传统电动汽车行业的发布会提供了媒体区域WIFI无线覆盖及有线视频直播服务

  汉能“全球首款”太阳能动力汽车颠覆了传统电动汽车“持续里程”的概念,摆脱了传统电动汽车对充电桩的依赖,使汽车中短途“不插电无限行驶”成为可能。

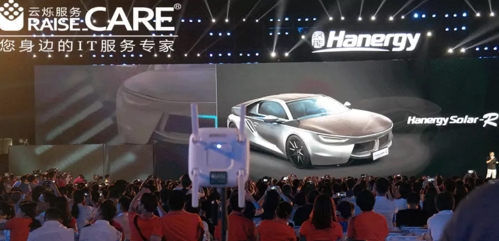

汉能全球首款太阳能动力汽车发布会现场和无线AP设备图

  ▲汉能“全球首款”太阳能动力汽车发布会现场和无线AP设备图

  发布会当日参与人与媒体人预计在1000人左右,场地总出口带宽为100M上下行对称带宽,微直播10M保证视频上传,签到处2M,媒体区共享其余带宽,最大用户限制1M。

汉能全球首款太阳能动力汽车发布会现场图

  ▲汉能“全球首款”太阳能动力汽车发布会现场图

  云烁IT服务采用成熟的、稳定的协议进行网络组建,以保证网络的稳定性。

  使用无线的终端较多,重点优化无线网络。例:终端信道引导、终端负载均衡、关闭2.4Ghz低速率、开启CleanAir、针对每SSID、每终端限速等。

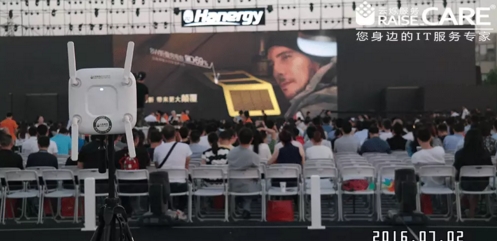

汉能全球首款太阳能动力汽车发布会现场的AP设备图

  ▲汉能“全球首款”太阳能动力汽车发布会现场的AP设备图

  此次发布会场地选择在汉能园区的停车场内,所以根据实际场地情况,云烁IT服务为这场发布会提供的现场布局如图

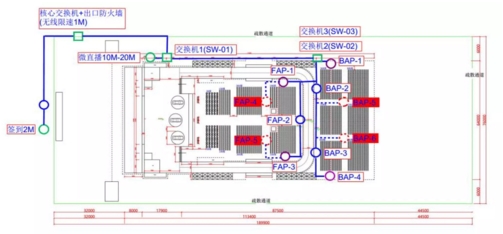

汉能全球首款太阳能动力汽车发布会现场布局图

  ▲汉能“全球首款”太阳能动力汽车发布会现场布局图

  签到区1个AP+1个有线(2M);控台区微直播1个有线(10M);前排媒体FAP预计5个点位,实际使用3个AP,2个为预留(红色部分) ;后排媒体BAP预计6个点位,实际使用4个AP,2个为预留(红色部分)

  云烁服务根据汉能发布会的需求,具体实施进度如下图

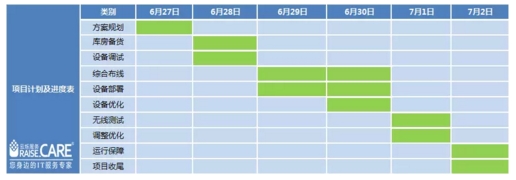

汉能全球首款太阳能动力汽车发布会项目实施进度表

  ▲汉能“全球首款”太阳能动力汽车发布会项目实施进度表

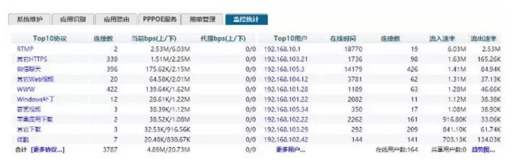

汉能全球首款太阳能动力汽车发布会网络监控图

  ▲汉能“全球首款”太阳能动力汽车发布会网络监控图

  全场无线采用双频,2.4GHZ和5.8GHz,设置5G优先;

  全场实际无线布点12个,实际使用无线AP8个,4个预留点未使用即已经满足现场需求;

  现场有线点位均做了带宽保证,上网稳定。

  从发布会开始到结束,未发生设备宕机、断网现象。

  互联网出口线路稳定,未出现丢包现象。
